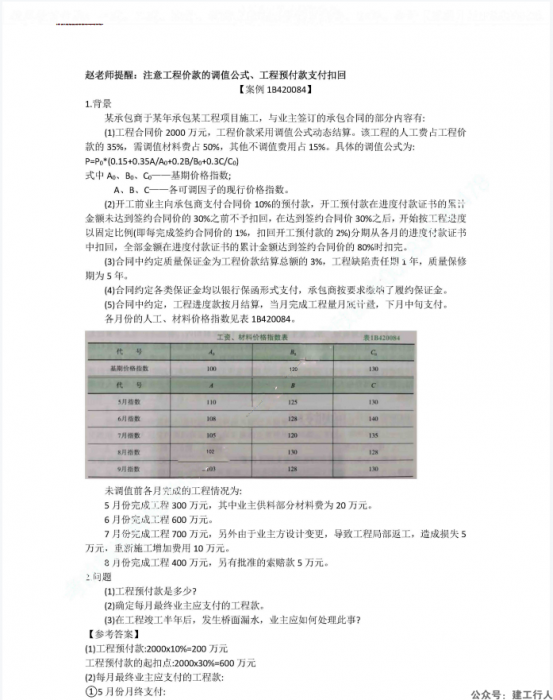

1.背景
某承包商于某年承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价
款的35%,需调值材料费占50%,其他不调值费用占15%。具体的调值公式为:
P=Po*(0.15+0.35A/Ao+0.2B/Bo+0.3C/Co)
式中Ao、Bo、Co——基期价格指数;
A、B、C—一各可调因子的现行价格指数。
(2)开工前业主向承包商支付合同价10%的预付款,开工预付款在进度付款证书的系计
金额未达到签约合同价的30%之前不予扣回,在达到签约合同价30%之后,开始按工程选度
以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书
中扣回,全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。
(3)合同中约定质量保证金为工程价款结算总额的3%,工程缺陷责任期i年,质量保修
期为5年。
